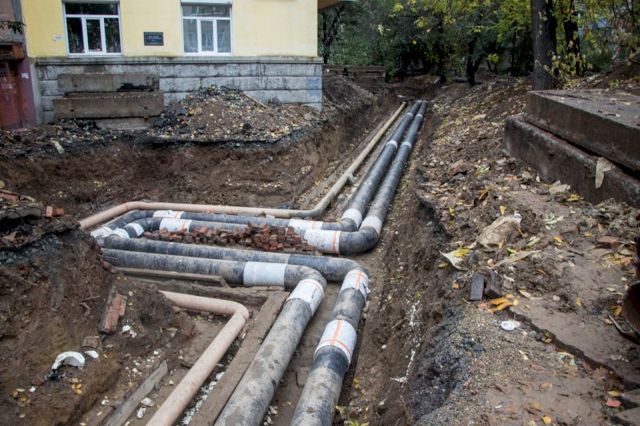

В Екатеринбурге сегодня, 16 мая, начинается первый этап гидравлических испытаний или опрессовок. По данным Екатеринбургской теплосетевой компании, первые испытания первого этапа начнутся сегодня ночью в 23:00 и продлятся до 6:00 17 мая. Весь первый этап продлится до 20 мая.
Всего же в 2022 году предусмотрено четыре этапа опрессовок:
с 16 мая по 20 мая;
с 7 по 10 июня;
с 19 по 22 июля;
с 9 по 12 августа.
Испытания пройдут без ограничения подачи горячей воды. Если же горячей воды нет, то екатеринбуржцам нужно обращаться в свои управляющие компании.
График ремонта водоподготовок теплоисточников в Екатеринбурге:
- Среднеуральской ГРЭС с 6 по 19 августа;
- Ново-Свердловская ТЭЦ с 4 по 17 июля;
Уход теплового источника на ремонт не всегда означает прекращение подачи горячей воды, при наличии технической возможности потребители будут переключены на другие теплоисточники.
Напомним, что отопительный сезон - 22 в Екатеринбурге завершился 11 мая. Согласно постановлению главы Екатеринбурга, с 11 мая специалисты свердловского филиала «Т Плюс» и АО «ЕТК» перешли на летний режим работы.
